Comment faire un terrassement ?

Maîtrisez chaque étape d'un terrassement professionnel : étude de sol G2, foisonnement, compactage & optimisation logistique

Comment faire un terrassement ?
Comment faire un terrassement ?Comment faire un terrassement ?

Un terrassement professionnel réussi repose sur une méthodologie stricte : étude géotechnique, implantation millimétrée, gestion rigoureuse du foisonnement et compactage par couches certifiées.

En bref

  • 💸 Optimisation des flux : Une gestion précise du foisonnement (souvent +30%) évite des surcoûts logistiques majeurs lors de l'évacuation.
  • 🏗️ Stabilité durable : Le respect des modules de portance (EV2) est la seule garantie contre les tassements différentiels futurs.
  • 👷 Logistique simplifiée : L'utilisation de plateformes digitales permet de synchroniser l'arrivée des remblais avec l'avancement de la pelle.

1. La phase préparatoire : l'ingénierie avant l'action

On ne déplace pas des milliers de mètres cubes sans une vision claire de ce qui se cache sous le godet. Pour un conducteur de travaux, la préparation est le moment où se décide la marge du chantier.

L’étude géotechnique (G2 AVP / G2 PRO)

L'étude de sol n'est pas une option, c'est votre assurance vie. Elle détermine la classification GTR (Guide des Terrassements Routiers) des sols en présence. Savoir si vous travaillez sur une argile plastique (A3) ou un sol rocheux (R) change radicalement votre besoin en matériel et vos cadences.

  • Risque majeur : Un sol argileux non identifié peut gonfler ou se rétracter, provoquant des ruptures de réseaux ou des fissures de dallage.
  • Action : Analysez les préconisations sur la réutilisation des terres du site pour limiter l’achat de granulats extérieurs.

Le piquetage et les DICT

L'implantation commence par le piquetage général. Le géomètre fixe les bornes, mais c'est à vous de réaliser le piquetage spécial (limites d'emprise, talus, fonds de fouille).Parallèlement, la consultation du guichet unique pour les DICT (Déclaration d'Intention de Commencement de Travaux) est impérative. Arracher une fibre optique ou percer une conduite de gaz peut stopper un chantier pendant des semaines et engager votre responsabilité civile et pénale.

2. Le décapage et la gestion de la terre végétale

Le premier mouvement de terre concerne la "terre noble". Cette couche humifère (généralement 20 à 40 cm) est impropre à toute fondation car elle est compressible et contient de la matière organique en décomposition.

Stockage ou évacuation ?

La terre végétale a une valeur marchande. Si le chantier dispose de place, stockez-la en andains (hauteur max 2m pour préserver l'activité biologique) pour les futurs espaces verts. Si l'espace manque, prévoyez son évacuation vers des centres de valorisation. Ne la mélangez jamais avec les remblais inertes, car cela déclasserait l'ensemble de vos déblais, augmentant vos tarifs en décharge.

Erreur fréquente : Utiliser de la terre végétale pour remblayer une rampe d'accès ou un fond de plateforme. Le tassement est garanti à 100%.

3. L'extraction : Terrassement en masse et fouilles

Une fois le terrain mis à nu, on attaque le gros des volumes. C'est ici que le choix de la pelle hydraulique est crucial : une 15 tonnes pour de la rigole, une 25 ou 35 tonnes pour du terrassement en pleine masse.

Terrassement en pleine masse

Il s'agit de descendre la plateforme à la cote projet (fond de forme). L'objectif est d'atteindre le "bon sol" défini par l'étude géotechnique.

  • Le réglage : Utilisez des guidages GPS ou laser pour garantir une précision au centimètre et éviter de sur-terrasser (ce qui vous obligerait à combler avec du remblai onéreux).

Les fouilles : rigoles et tranchées

Les fouilles en rigole accueillent les semelles filantes, tandis que les tranchées sont destinées aux réseaux VRD.

  • La sécurité : Dès que la profondeur dépasse 1,30m et que la largeur est inférieure ou égale aux deux tiers de la profondeur, le blindage des fouilles est obligatoire si les parois ne sont pas talutées.

4. La maîtrise logistique : déblais et foisonnement

Le terrassement, c'est avant tout de la logistique. La rentabilité d'une entreprise de TP dépend de sa capacité à évacuer les terres sans que la pelle ne s'arrête.

Le calcul du foisonnement

C'est le point où beaucoup de débutants se trompent. La terre en place est compactée. Une fois extraite, elle "gonfle" car on y introduit de l'air.

  • Sable/Gravier : 10% à 15%
  • Terre classique : 25% à 30%
  • Argile/Roche : 40% à 50%

Exemple concret : Pour un volume théorique de 1 000 m³ en place, si le sol est argileux (foisonnement 1.4), vous devrez évacuer 1 400 m³ réels. Sur une base de semi-remorques de 15 m³, cela représente 93 rotations au lieu de 67. Ne pas anticiper ce surplus, c'est risquer un blocage de l'évacuation des terres et déblais.

Type de SolCoef. FoisonnementPoids moyen (t/m3)Usage réemploi
Sable / Gravier1.10 à 1.151.6 - 1.8EXCELLENT
Terre franche1.25 à 1.301.5 - 1.6MOYEN
Argile compacte1.40 à 1.501.8 - 2.0DÉCONSEILLÉ

5. Le choix des matériaux et le remblaiement

Une fois les fouilles terminées, il faut souvent stabiliser le fond de forme ou protéger les réseaux. Le choix du matériau dépend de la destination de l'ouvrage (plateforme bâtiment, voirie lourde ou légère).

Les matériaux de carrière (GNT)

La Grave Non Traitée (GNT) 0/31.5 est le produit roi. Elle offre un excellent blocage grâce à sa granulométrie étalée.

  • GNT Type A : Pour les couches de fondation (exigences de propreté élevées).
  • GNT Type B : Pour les couches de forme classiques.

Les matériaux recyclés : l'alternative économique

Le béton concassé recyclé (souvent en 0/31.5 ou 0/63) est une solution de plus en plus plébiscitée. Moins cher que la pierre de carrière, il possède un excellent coefficient de friction. Attention toutefois à exiger les fiches techniques pour garantir l'absence de polluants ou de plâtre, rédhibitoires sous un dallage béton (risque de réaction chimique).

Conseil de l'expert : Matériaux de structure

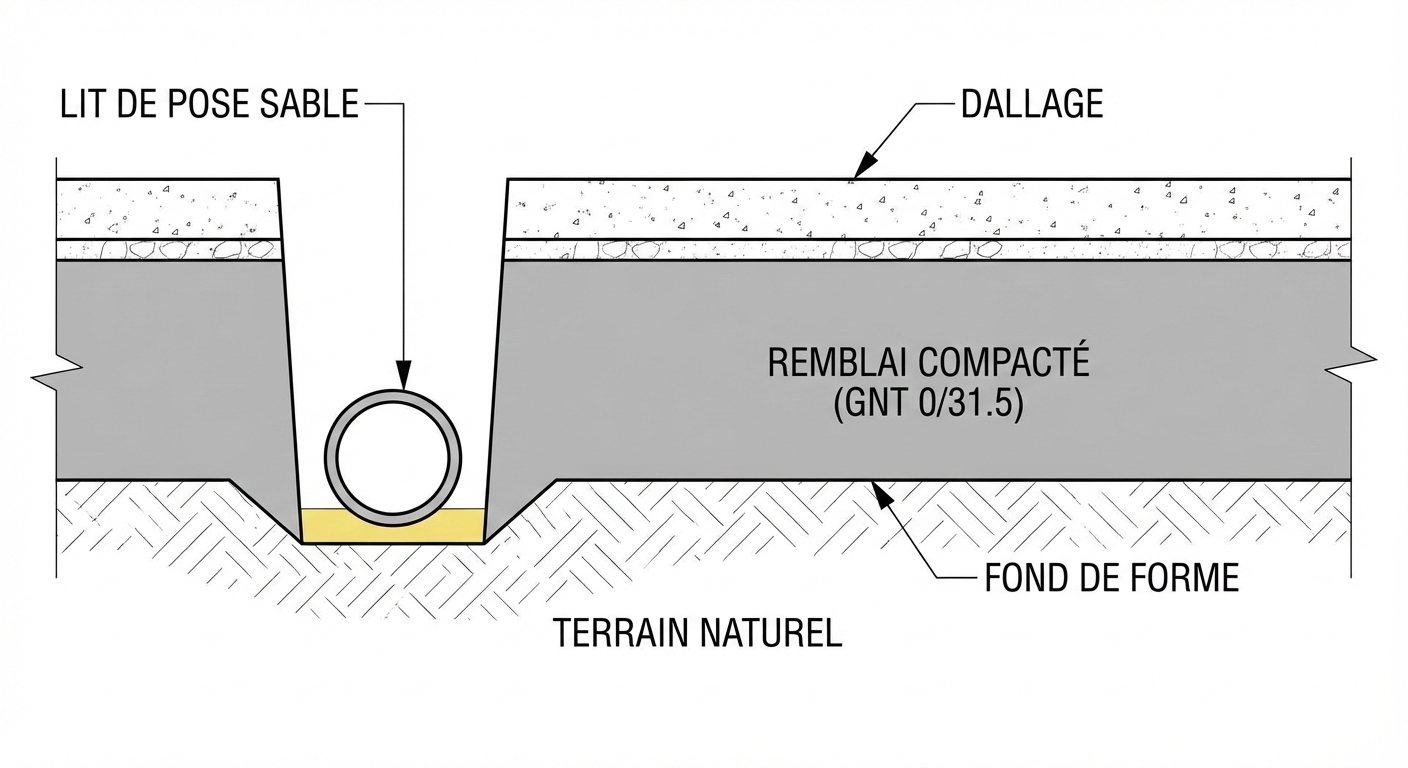

  • Le Sable 0/4 ou 0/6 LavéEssentiel pour le lit de pose et l'enrobage des canalisations. Sa finesse permet de mouler le tuyau sans créer de points durs (poinçonnement). Une étape cruciale pour la conformité de vos tests d'étanchéité VRD.
  • La Grave 0/80 (Grosse granulométrie)Utilisée en fond de forme sur des terrains instables ou "mous". Elle permet de créer une base solide (hérisson) avant de venir régler avec une couche de finition plus fine.

Le conseil Koncrete : Pour gagner en productivité, regroupez vos besoins de remblais et vos évacuations de terres sur une même période. Optimiser la logistique de chantier en évitant les camions qui roulent à vide est le meilleur levier de rentabilité.

6. Mise en œuvre et compactage : l'assurance de la portance

Poser le remblai ne suffit pas, il faut le "serrer". Sans un compactage dans les règles de l'art, le sol se tassera naturellement sous l'effet des charges et des infiltrations d'eau.

La mise en œuvre par couches

La règle d'or : jamais plus de 20 à 30 cm par passe. Si vous déversez 80 cm de GNT et que vous passez le rouleau par-dessus, seule la couche superficielle sera compactée. Le centre restera "creux". Avec le temps, l'eau s'y infiltrera, les grains se réorganiseront et votre dallage s'affaissera.

L'importance de la teneur en eau (Essai Proctor)

Le compactage optimal se fait à une humidité précise.

  • Trop sec : Les frottements entre grains empêchent leur emboîtement.
  • Trop humide : L'eau (incompressible) prend la place de l'air et empêche le serrage (effet de matelassage).

Le contrôle : Essai à la plaque

Pour valider votre terrassement, réalisez des essais de plaque. Ils mesurent le module de déformation (EV2). Pour une plateforme industrielle classique, on cherche souvent un EV2 > 50 MPa et un rapport K (EV2/EV1) inférieur à 2, ce qui prouve que le sol est bien serré et ne risque plus de bouger.

7. Les points de vigilance et erreurs de terrain

La gestion des eaux de pluie

Un chantier de terrassement à l'arrêt cause souvent des problèmes d'inondation. Prévoyez toujours des pentes provisoires et des exutoires (fossés, pompes) pour éviter que votre fond de forme ne se transforme en piscine. Un sol saturé d'eau devient inexploitable et vous obligera à une "purge" (retrait de la boue et remplacement par du matériau noble), ce qui est extrêmement coûteux.

Le mélange des matériaux

Sur le terrain, la tentation est grande de tout mettre dans la même benne pour gagner du temps. C'est un calcul à court terme. Les centres de traitement refusent de plus en plus les mélanges (terre + béton + bois). Trié à la source, le déchet est une ressource ; mélangé, c'est un coût de mise en décharge classe II ou III très lourd.

Conclusion

Savoir comment faire un terrassement, c'est orchestrer une partition technique et logistique complexe. De la précision de l'étude de sol à la rigueur du compactage, chaque étape conditionne la suite du gros œuvre.

Pour les entreprises modernes, la différence se fait sur la gestion des flux. Moins de temps passé au téléphone pour trouver des exutoires ou des camions de GNT, c'est plus de temps pour surveiller la qualité de la mise en œuvre sur le terrain. Des outils comme Koncrete simplifient cette interface entre le chantier et les fournisseurs de matériaux, permettant de se concentrer sur l'essentiel : construire des ouvrages durables.

FAQ : Les questions terrain sur le terrassement

Quelle épaisseur de remblai pour une tranchée sous chaussée ?

Tout dépend du trafic attendu. Généralement, l'épaisseur totale de remblaiement varie entre 80 cm et 1,20 m pour garantir la protection des réseaux contre les charges lourdes.

Quel sable utiliser pour lit de pose ?

Le sable 0/4 lavé est la référence standard. Il permet un calage parfait de la canalisation sans risque de poinçonnements grossiers.

Peut-on réutiliser les terres excavées du chantier ?

Oui, à condition qu’elles soient de nature noble (caillouteuse ou sableuse) et sans argile excessive. Un test de compactage est souvent nécessaire pour valider leur réutilisation sous voirie.

Qu’est-ce que le foisonnement résiduel ?

C'est la différence de volume entre la terre initiale et la terre remise en place après compactage. Il est souvent de 5 à 10 % supérieur au volume initial.

Comment gérer les terres polluées en terrassement ?

Elles doivent impérativement être dirigées vers une filière spécialisée (ISDI, ISDND ou ISDD) après analyse en laboratoire. Le mélange avec des terres inertes est strictement interdit.

Simulation gratuite en 2 minutes
Vous voulez des granulats on vous livre en 24/48h.
Koncrete, c'est des devis en moins de 5 minutes avec des prix compétitifs, des produits de qualité et une livraison en 24/48h partout en France.
Obtenir mon devis

Livraison très rapide, interlocuteur de confiance et se démène pour faire le maximum.

Laëty 12 novembre

Je recommande à 100%, imbattable sur le rapport qualité/prix.
Merci à la team Koncrete.

Olivier, 19 novembre

Je suis très satisfait, tout c’est vraiment bien passé. Je compte passer d’autres commandes bientôt.

José, 10 septembre

Livraison rapide et la grave 0/31,5 pour couler ma dalle de béton correspond parfaitement.

Ondine, 12 novembre

L'équipe a su faire preuve d'une réactivité sans faille lors de notre commande du mois de Mars.

Enzo, 4 mars
Obtenir mon devis
